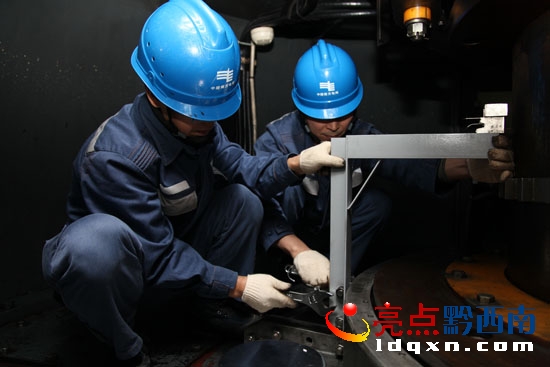

亮點黔西南訊 天生橋電廠年度檢修進展順利,各項工作按照檢修方案和計劃進度表有條不紊地進行,檢修人員精神飽滿,干勁十足,12月4日,首臺檢修機組——4號機組完成C級檢修的全面檢修階段所有項目,進入調速器建壓階段。
據悉,天生橋電廠2015-2016年度檢修,從2015年11月20日開始拉開序幕,將于2016年5月中旬完成年度檢修進入汛期,此次年度檢修,該廠生產設備部下達了檢修項目2911項,其中標準項目2667項,特殊項目244項。期間,該廠將進行1號調壓井改造、2號機組大修、1號機組B級檢修、5號機組擴大性B級檢修、500kV開關站5021開關修復、500kV 開關站五個開關開蓋檢修、220kV三個間隔刀閘開蓋檢修等工作。
在年度檢修動員大會上,檢修中心負責人表示將會重視“安全風險管理體系成果應用”,加強“作業風險評估”。由于今年年度檢修項目較多,檢修中心要求作業前須結合風險管理數據庫開展好每一項作業的風險評估,定期做好回顧,通過年度檢修,檢驗設備管理水平、檢修技能水平和團隊協調能力。
記者在該廠檢修指揮部了解到,4號機組C級檢修計劃檢修時間從11月20日至12月10日,歷時20天,開展檢修項目169項,其中包括標準項目152項及特殊項目17項。檢修現場,機組檢修所需備件、工器具擺放整齊,井然有序,每個環節彰顯文明檢修。另外,南方電網公司下達的《設備規范化管理標準》、《調度工作評價標準》已全面推行,此次檢修中,檢修中心還嚴格對照兩個標準進行查評和對標,確保兩個標準在廠內有效落地。
接下來,該廠檢修工作將進入緊張階段,隨著12月10日1號調壓井閘門改造工作的開始,2號機組大修也隨即展開,電廠將迎來此次年度檢修的第一個高峰期。
